Как повлиять на сроки создания сайта: советы для заказчиков

Если вы заказали сайт, приготовьтесь: вы в ответе за сроки его создания. Как заказчику и исполнителю сайта вступить в идеальный тандем и помочь привести проект к успешному завершению в установленный срок? Об этом поговорим в статье.

Привет, я Светлана Пушкарь, руководитель технического отдела digital агентства «Медиасфера». Создание веб-ресурса начинается с подбора соответствующей модели разработки. В этой статье я расскажу, что делать, если «долго и дорого» вас не устраивает.

Модели разработки сайта и их влияние на сроки

Каскадная модель (Waterfall model)

Классическая система с линейной структурой. Каждый этап разработки плавно «перетекает» в следующий: составление ТЗ, прототипирование, отрисовка макета, верстка, тестирование и запуск. Ее плюс: понимание потенциальных сроков разработки.

Схема реализации сайта через каскадную модель

MVP (Minimum Viable Product)

Быстрый запуск простого сайта с основным набором функционала или доработкой уже имеющегося ресурса. Время запуска сокращается за счет уменьшения объема функционала.

Здесь запуск может начинаться с «заглушки страницы»

Agile model

Гибкий подход к разработке сайта. Акцент на быстрой адаптации к изменениям и постоянной коммуникации с заказчиком. Минус: невозможность заранее рассчитать окончательную стоимость и временные затраты, конечная стоимость проекта зависит от затраченных нормочасов.

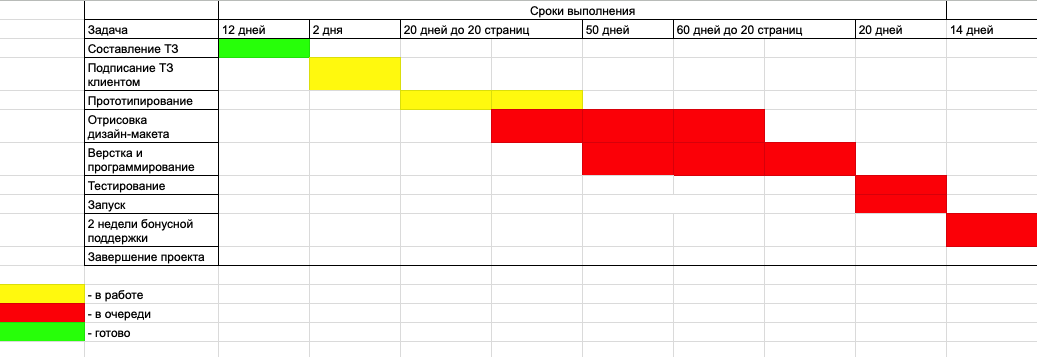

Реальные сроки создания сайта по waterfall модели

Для большинства сайтов оптимальной системой разработки является каскадная: все нормочасы рассчитываются на этапе оформления проекта. Она наиболее эффективна благодаря последовательному выполнению заранее согласованных задач и «предсказуема» как для разработчиков, так и для заказчиков. Waterfall модель укладывается в следующие сроки и этапы:

Постановка задач и составление ТЗ

Сроки: от 14 дней. ТЗ должно быть максимально точным и подробным — это своего рода акцепт всех договоренностей.

Прототипирование

Прототип — каркас, схема будущего сайта. Помогает внести необходимые правки до начала масштабных этапов.

Пример подачи прототипа сайта

Сроки для прототипа: от 20 дней примерно до 20 страниц, в зависимости от сложности проекта.

Отрисовка дизайн-макета

Макет — детальное изображение готового сайта. Сначала отрисовывается макет для десктопа, затем — для мобильной версии.

На основе прототипа получили такой вот дизайн в финале

Сроки дизайн-макета: от 50 дней до 20 уникальных страниц сайта.

Верстка и программирование

Веб-разработчики превращают дизайн в работающий сайт и реализуют весь согласованный функционал.

Сроки верстки: от 60 дней, в зависимости от сложности проекта.

Тестирование и запуск

Тестирование проходит в несколько этапов: внутреннее, проверка функциональности на разных браузерах и устройствах, финальное тестирование.

На этапе тестирование в том числе проверяется отображение сайта на разных экранах

Сроки тестирования: от 20 дней.

Как заказчику сократить сроки разработки сайта

1. Приемка работы блоками

Согласуйте с исполнителем сдачу работы по частям. Это можно организовать, начиная с этапа дизайна.

Плюсы:

  • Сокращение общего срока разработки.

  • Сокращение количества правок на каждом этапе или в каждой итерации.

2. Предоставление корректировок для разработчиков в едином виде

Принимайте все правки и комментарии только в форме единого баг-листа. Это позволяет серьезно сократить сроки на доработку и внесение правок:

  • Разработчикам не нужно тратить время на сбор ваших замечаний из разных источников.

  • Разработчики получат ясное и полное представление о том, что нужно изменить.

  • Снизится количество итераций.

3. Своевременная обратная связь

Обратная связь от клиента напрямую влияет на сроки сдачи проекта. Большие перерывы «стирают» детали. Фиксировать и координировать работу над проектом помогает диаграмма Ганта.

Пример визуализации задач в диаграмме Ганта

Выводы

  1. Реальные сроки, в рамках которых можно получить качественный рабочий сайт — от 4-х месяцев.

  2. Задержка обратной связи может привести не только к увеличению сроков разработки, но и к потере актуальности и конкурентоспособности сайта.

  3. Использование диаграммы Ганта позволит четко понимать сроки выполнения каждого этапа разработки.

  4. Единый баг-лист для предоставления корректировок разработчикам поможет сократить сроки тестирования этапов.

  5. Заинтересованность исполнителя в проекте прямо пропорциональна вашей. Не игнорируйте регулярные встречи и обсуждение промежуточных результатов — это сокращает сроки разработки и повышает качество итогового продукта.
